返回列表 发帖
回复 18# 梦翔科技

没有任何一台烧录器,EMMC座兼容,(EMMC座子价格高过编程器)
如果非用不可,有一个办法 ISP直接连接到座子引脚上,编程器自供电用 4b模式,应该能用,速度基本一样


TOP

奥明白了,公司有淘宝店铺吗?rt809h的emmc不带加密芯片的座子  其他形式的座子可以用到这上面吗?比如:IPS转SD接板  各种形式的BGA153 154 162 169 186 221 254等等

TOP

回复 16# 梦翔科技

TSOP48必须用专用座, 40P+ISP->转TSOP48。

VGA不可以,这个做不了这个功能

TOP

回复 14# admin
VGA编程不支持可以后期增加硬件扩展吗

TOP

回复 14# admin  必须用专用40转48 56的单用座子吗?几个月前就是这个问题,犹豫了一下,差一点入手t866iiplus

TOP

回复 13# 梦翔科技

用不了,加一个转接板转换后对NAND芯片跟本无法正常工作。
上面说的T48 EMMC转到T56 ,转接可以,是应为BGA座子后面有抗扰电路

TOP

回复 12# admin
简单一点吧就是 809h编程器的单排48脚的座子怎么用t48的40脚上

TOP

回复 11# 梦翔科技


要有转接板 方便兼容市面上的座子

NAND 等时钟敏感的高速芯片行不通,连接一多,产生信号反射。可靠性会极差,所以48脚以上支持座子不能通用。
低速芯片理论上是可行,但那样座子更多,没有必要,生产莫明其秒的错误,对不懂的用户是一种灾难!T56 锁紧座有48脚,是一对一直接连,所以48脚以下的座子都能通用。

代理请联系: 13198907988 王工

TOP

请问做贵司产品的经销商 需要联系谁磋商。

TOP

【ADMIN注:40脚以下的座子都是通用的,48脚及以上由于本编程器锁紧座只有40PIN,需从16口ISP连接更多的引脚,所以需要专用的适配器】明白你的意思,要有转接板 方便兼容市面上的座子,只有更多的更多的互通性,才会让仪器发挥到极致,我是把dxp交给老师了,要是那些年:D

TOP

回复 8# q519948746 楼主和8楼一样的问题,在加一句设时间开售。要有QQ 微信群,进行在站外实时交流
官方也要有QQ 微信这些新型的实时沟通通道

TOP

请问做贵司产品的经销商 需要联系谁磋商。

TOP

回复 6# 海风依然

T56编程器 EMMC ISP在线编程实测 - 编程器使用与软件下载 - XGecu Programmer Forums - Powered by Discuz!

直白一点,就是飞4条线到主板上的EMMC的4个引脚,都是一个道理

TOP

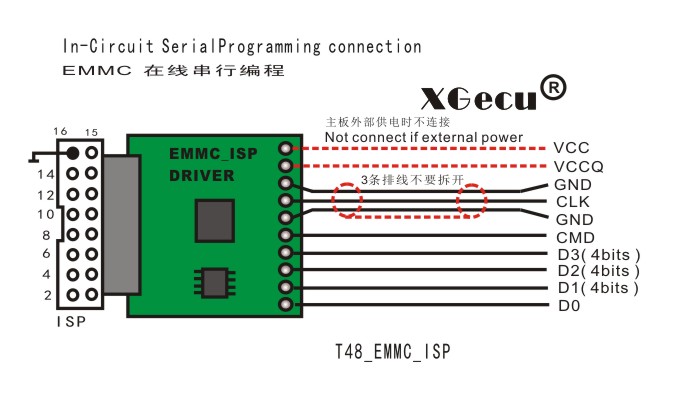

一直没弄明白ISP在线读写EMMC怎么接线

TOP

T48/T56/TL866II主控软件是同一个,T48操作界面功能与T56是完全一样的,操作界面习惯了,你会发现XGecu软件更好用。
以后EMMC 5合一座加一个转接板可以在T56上使用,有这个打算

TOP

希望可以考虑下 T56适配BGA的5合1 座子

TOP

电脑端的主控程序什么时候发布,有什么新的变革没有,用景天up 硕飞sp习惯了,猛一下还适应不了,看到在的主控程序 一会半会还适应不了,适应适应 只要机器性能优越 扩展性好 周边的附件 座子 座子转接板 与其他的品牌座子互通性强 教程多  必须大卖

【ADMIN注:40脚以下的座子都是通用的,48脚及以上由于本编程器锁紧座只有40PIN,需从16口ISP连接更多的引脚,所以需要专用的适配器】

TOP

什么时间开始发售,看样子支持emmc了,希望鑫工思想更加包容开放,id的第一台机器给我吧!

【6.20日左右可以在网上购买】

TOP
